公共下水道新設(合流貯留管整備その6)工事
更新日:2026年7月2日
ページ番号:17160779

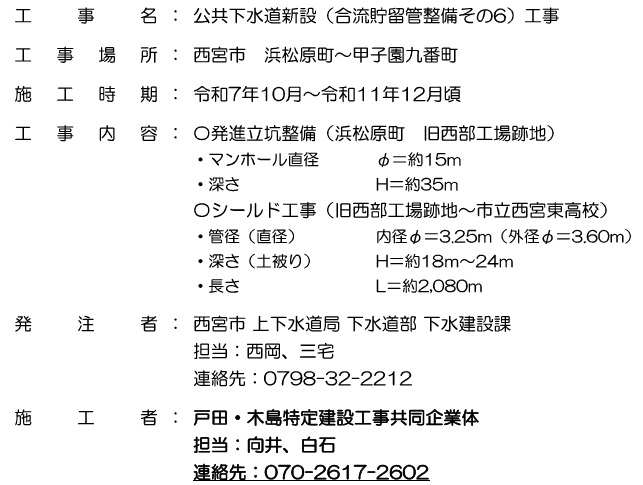

工事概要

工事に関する資料はこちら
近隣配布お知らせビラ(令和7年10月)(PDF:3,819KB)

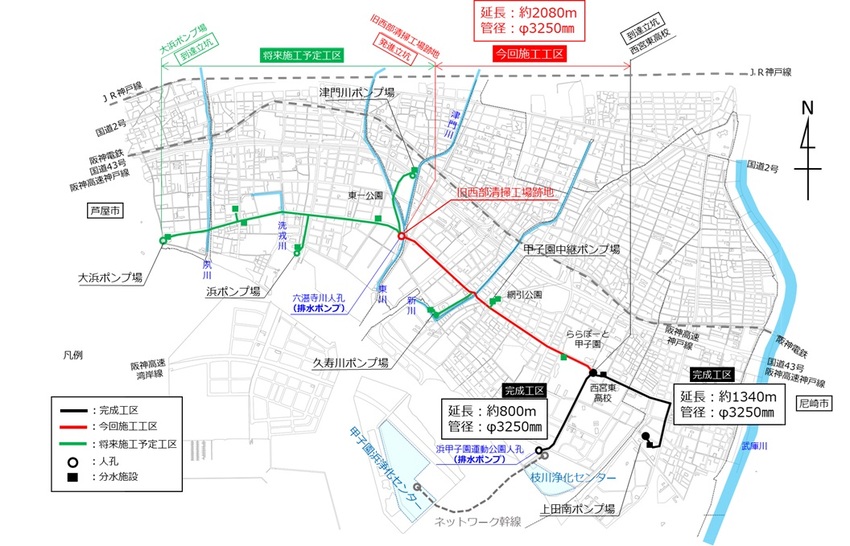

工事箇所

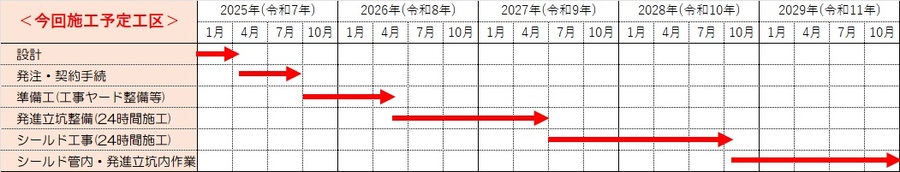

工事工程

発進立坑整備・シールド工事について

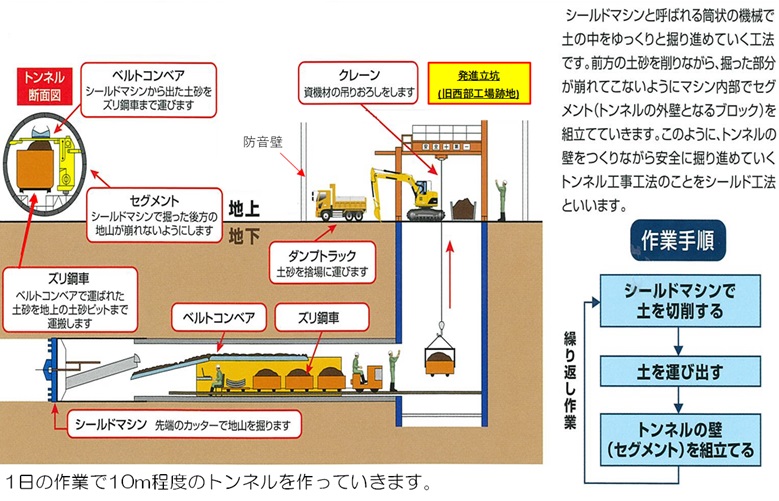

発進立坑整備イメージ

シールド工事イメージ

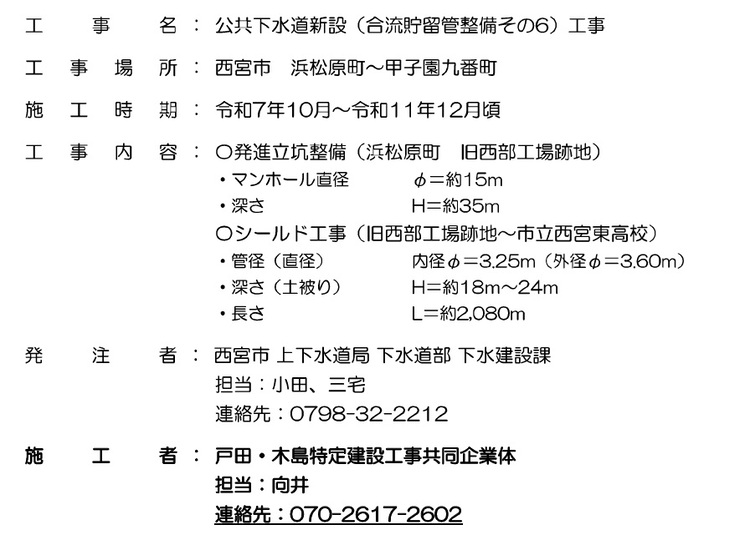

工事概要資料は下記PDFもご覧ください。
工事車両の通行について
臨港線(県道甲子園六湛寺線)の交通渋滞対策として、工事ヤード南側から工事車両が出入りできるよう仮橋を施工いたします。
工事期間中は自転車・歩行者通行幅員が約2mとなりますので、通行時はご注意ください。(下記イメージ参照)

仮橋イメージ詳細、通行車両・通行ルートは以下のPDFデータをご確認ください。
宮水保全対策

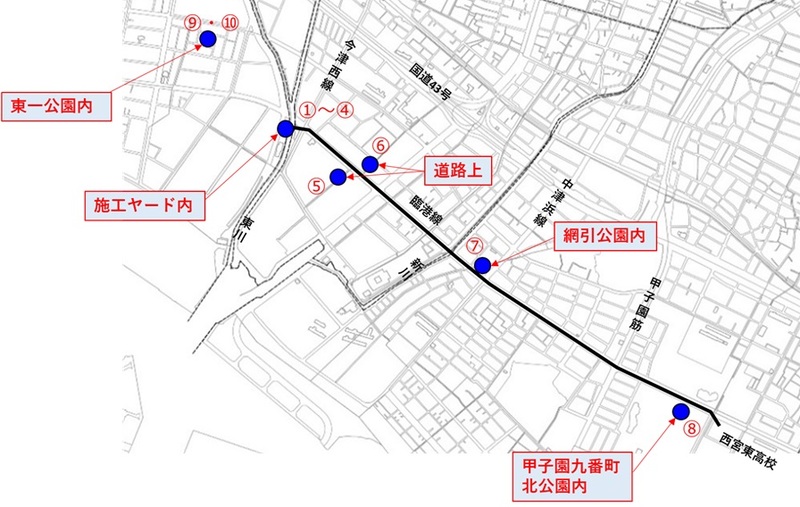

宮水保全対策のため、下記10箇所にて地下水の観測を実施しております。

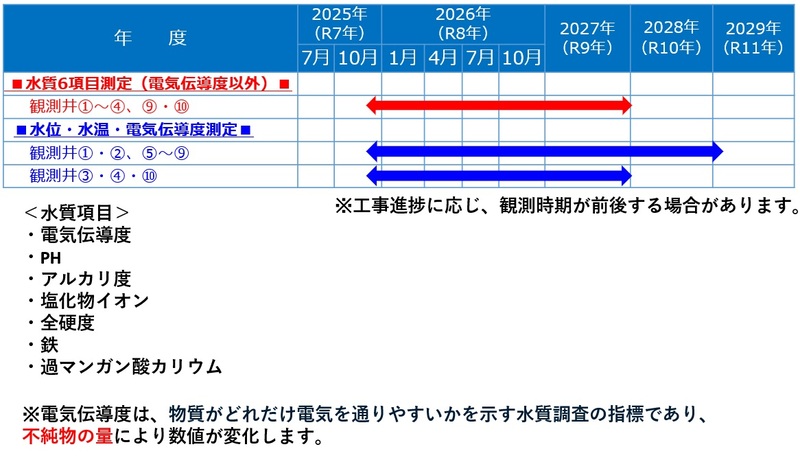

観測計画は以下のとおり予定しております。

※その他、周辺への影響遮断対策を実施の上施工してまいります。
水位・水温・水質観測結果は以下のPDFデータをご確認ください。
〇水質観測結果
発進立坑周辺の井戸・地下室調査について
ニューマチックケーソン工法による立坑整備に伴い、井戸・地下室調査を実施いたします。

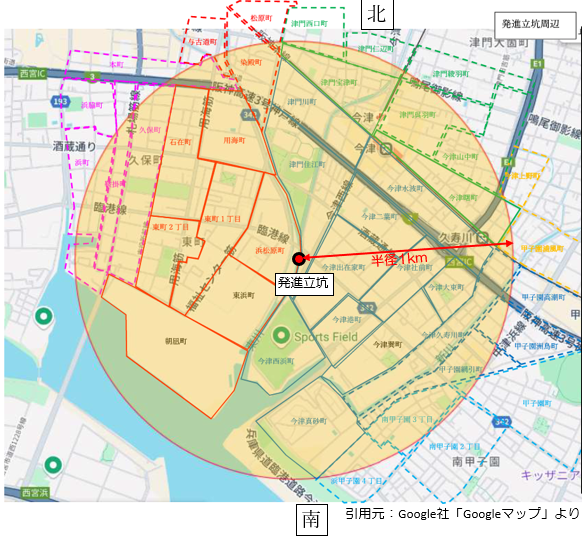

立坑の工事範囲から半径1km以内の井戸40軒程度、地下室40軒程度が対象です。
発進立坑からの距離が近い井戸・地下室を優先的に調査対象としております。
対象となりました井戸・地下室をお持ちの皆様には、調査会社が調査内容の説明及び調査日時の調整に伺います。
調査の詳細についてはQ&A(3)を参照ください。(令和8年7月2日追加)

工事進捗状況
工事進捗につきましては、工事を受注している戸田・木島特定建設工事共同企業体のホームページをご覧ください。
戸田・木島特定建設工事共同企業体 公共下水道新設(合流貯留管整備その6)工事(外部サイト)![]()
合流貯留管整備工事 Q&A
住民の皆様からいただいた質問及び回答について下記データにまとめております。
